[问答题]

某办工楼工程,建设单位通过招标选择某施工单位承包该工程,工程承包合同中约定的与工程价款结算有关的内容有:
(1)签约合同价为3000万元,工期6个月。
(2)工程预付款为签约合同价的15%,工程预付款分别在开工后第3,4,5月等额扣回。
(3)工程进度款按进度月结算,每月实际付款金额按承包人实际结算款的90%支付。
(4)当工程量偏差超过15%,且对应项目的投标综合单价与招标控制价偏差超过15%时,按《建设工程工程量清单计价规范》(GB50500)中“工程量偏差”调价方法,结合承包人报价浮动率确定是否调价。
(5)竣工结算时,发包人按结算总价的5%扣留质量保证金。
施工过程中发生如下事件:
事件1:基础工程施工中,遇施工图纸未标明的地下障碍物。施工单位按变更的施工方案处理该障碍物不仅增加了已有措施项目的费用,还新增了措施项目费用,并造成工期延期。
事件2:由于事件1造成了基础工期延期,为确保工程按原合同工期竣工,建设单位要求施工单位加快施工。施工单位向项目监理机构提出补偿赶工费的要求,但项目监理机构未批准。
事件3:施工中由于设计变更导致土方工程量由1520m³变更为1824m³,已知土方工程招标控制价的综合单价为60元/m³,施工单位投标报价的综合单价为50元/m³,承包人的报价浮动率为6%。

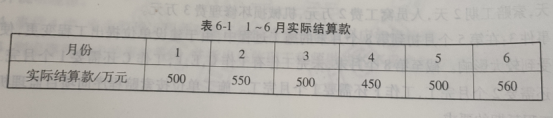

事件4:经项目监理机构审定的1-6月实际结算款(含设计变更和索赔费用)见表6-1。

【问题】
 事件1中,处理地下障碍物对已有措施项目增加的措施费应如何调整?新增措施项目的措施费应如何调整?
 2.事件2中,项目监理机构的做法是否正确?并说明理由。
 3.分析事件3中土方工程综合单价是否可以调整?
 4.工程预付款及第3,4,5月应扣回的工程款各是多少?根据表6-1,项目监理机构1-6月应签发的实际付款金额各是多少?工程竣工结算款是多少?

参考答案与解析:

相关试题

某工程项目,业主通过招标选择某施工单位承包该工程,工程承包合同中约定的与工程价款结算有关的合同内容有:<br />(1)建筑工程预算造价600万元,主要材料和构配件价值占施工产值的60%;

[问答题]某工程项目,业主通过招标选择某施工单位承包该工程,工程承包合同中约定的与工程价款结算有关的合同内容有:(1)建筑工程预算造价600万元,主要材料和构配

  • 查看答案
  • 某工程建设项目施工承包合同中有关工程价款及其支付约定如下:<br />  (1)签约合同价:82000万元;合同形式:可调单价合同。<br />  (2)预付款:签约合同价的1

    [问答题]某工程建设项目施工承包合同中有关工程价款及其支付约定如下:  (1)签约合同价:82000万元;合同形式:可调单价合同。  (2)预付款:签约合同价的

  • 查看答案
  • 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 <br />合同中有关工程价款及其支付的条款如下: <br />(1)分项

    [问答题]某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 合同中有关工程价款及其支付的条款如下: (1)分

  • 查看答案
  • 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 <br />合同中有关工程价款及其支付的条款如下: <br />(1)分项

    [问答题]某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 合同中有关工程价款及其支付的条款如下: (1)分

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。<br />合同约定:工程6个月;A、B工作所用的材料由建设单位采购;合同价款采用以综合单价计价;施工期间

    [问答题]某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工程6个月;A、B工作所用的材料由建设单位采购;合同价款采

  • 查看答案
  • 背景资料:<br />某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;合同价款采用以直接费为计算

    [问答题]背景资料:某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;

  • 查看答案
  • 某综合办公大楼工程建设项目,合同价为3856万元人民币,工期为2年。建设单位通过招标选择了某施工单位进行该项目的施工。<br />在正式签订工程施工承包合同前,发包人(建设单位)和承包人(

    [问答题]某综合办公大楼工程建设项目,合同价为3856万元人民币,工期为2年。建设单位通过招标选择了某施工单位进行该项目的施工。在正式签订工程施工承包合同前,发

  • 查看答案
  • 某工程项目施工承包合同价为3200万元,工期18个月。承包合同规定: <br />1.发包人在开工前7天应向承包人支付合同价20%的工程预付款。 <br />2.工程预付款自工

    [问答题]某工程项目施工承包合同价为3200万元,工期18个月。承包合同规定: 1.发包人在开工前7天应向承包人支付合同价20%的工程预付款。 2.工程预付款自

  • 查看答案
  • 某工程项目施工承包合同价为3200万元,工期18个月。承包合同规定: <br />1.发包人在开工前7天应向承包人支付合同价20%的工程预付款。 <br />2.工程预付款自工

    [问答题]某工程项目施工承包合同价为3200万元,工期18个月。承包合同规定: 1.发包人在开工前7天应向承包人支付合同价20%的工程预付款。 2.工程预付款自

  • 查看答案
  • 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。合同中有关工程价款及其支付的条款如下:<br />(1)分项工程清单中含有两个工程,工程

    [问答题]某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。合同中有关工程价款及其支付的条款如下:(1)分项工

  • 查看答案
