[问答题]

某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。在人工挖孔桩施工中发生如下事件:
事件1:依据导线总水准点测量控制网资料和施工设计图上的桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线,桩位线定好后,作好护桩,监理复查认定不合格。

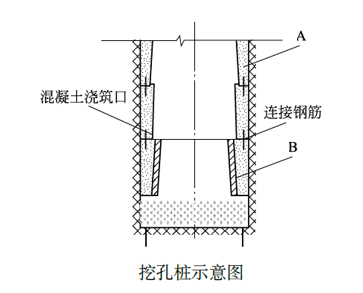

事件2:开挖桩孔应从上到下逐层开挖,先挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,当挖到第一节完毕时,模板预留0.3m以上高出原地面,每节的开挖高度应根据土质和设计而定,一般以0.9~2m为宜。第一节开挖完毕后,支护壁模板,护壁模板支好后应立即浇筑护壁混凝土,护壁材料采用C20混凝土,护壁厚度为10cm,人工浇筑,人工捣实,护壁混凝土应根据气候条件,一般情况下浇灌完毕须经24h后可拆模。挖孔桩示意图如下图所示。

事件3:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度)进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。
事件4:施工单位在第2片梁的张拉过程中,出现钢绞线的断丝现象,据检测,断丝数量超过设计规定的允许数量。
要求:
 1、指出事件1中的错误并改正。
 2、事件2中模板预留0.3m以上高出原地面的原因是什么?
 3、写出挖孔桩示意图中A和B的名称。
 4、写出事件3中双控指的是什么?
 5、事件4中施工单位应该如何处理?

参考答案与解析:

相关试题

背景资料:<br />某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人

[问答题]背景资料:某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,

  • 查看答案
  • 某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预

    [案例分析题] 某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。事件1:施工单位为保证测量工作的质量,提高测量工作效率,在测量工作的各个程序中实行双检制,制定了以下测量管理制度:制度1:测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行,核对结果应作记录并进行签认,成果经项目技术部门主管复核签认,项

  • 查看答案
  • 某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位

    [案例分析题] 某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位严格按照设计文件和相关施工技术规范的要求进行施工,并作了以下主要检验内容:混凝土强度、T梁的宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。问题:

  • 查看答案
  • 背景材料:某施工单位承接了一座7×30m预应力混凝土T型梁桥,下部为桩柱式结构,

    [案例分析题] 背景材料:某施工单位承接了一座7×30m预应力混凝土T型梁桥,下部为桩柱式结构,人工挖孔灌注桩。30mT梁在场地附近的平坦地预制,预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的要求进行施工,对每片T梁均按照《公路工程质量检验标准》规定的实测项目进行了检测,主要有:混凝土强度、T梁的各种宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇带混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。问题:1、

  • 查看答案
  • 背景 某桥为主跨30m的预应力混凝土空心板梁,跨越河流。采用预制吊装,后张法施工

    [试题]背景 某桥为主跨30m的预应力混凝土空心板梁,跨越河流。采用预制吊装,后张法施工。预制场设置在工地附近的空地上,基岩裸露。问题(1)该桥板梁预制的模板有何技术要求?(2)张拉使用的千斤顶、油压表、油泵、锚夹具必须符合设计要求,并配套标定或(①),以准确标定(②)的关系曲线。按设计要求(③),张拉时千斤顶的作用线必须与(④)重合。张拉采用(⑤)控制,以(⑥)作为校核,同时控制(⑦)。①A.定期检查B.定期校验C.定期配套校验D.不定期校验②A.张拉力与钢束伸长量B.张拉力与压力表读数C.张拉力与锚夹

  • 查看答案
  • 某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图3所示的预制场,所有

    [问答题]某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均为20

  • 查看答案
  • 某施工单位承接了快速路某标段施工任务,标段内有五座多跨简支梁桥。桥梁上部结构均采用20m预应力空心板,五座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图1所示的预制场,所有空心板

    [问答题]某施工单位承接了快速路某标段施工任务,标段内有五座多跨简支梁桥。桥梁上部结构均采用20m预应力空心板,五座桥梁共计35跨,每跨空心板数量均为20片。施

  • 查看答案
  • 某施工单位承建了一座城市高架桥,该桥上部结构为30m跨径的预应力空心板梁结构,采用先简支后连续的结构形式,共需预制120片梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了板梁预制场的选

    [问答题]某施工单位承建了一座城市高架桥,该桥上部结构为30m跨径的预应力空心板梁结构,采用先简支后连续的结构形式,共需预制120片梁。施工合同签订后,施工单位

  • 查看答案
  • 背景材料:某25m预应力混凝土空心板梁桥,采用预制安装,后张法施工。施工单位设置

    [案例分析题] 背景材料:某25m预应力混凝土空心板梁桥,采用预制安装,后张法施工。施工单位设置的常见质量控制点有:支座预埋件的位置控制、板梁之间的高差控制、梁体之间现浇带混凝土质量控制、以及伸缩缝安装质量控制。问题:1。施工单位在预制板梁过程中对预应力筋和梁预制应开展哪些主要内容的检验?2。请指出施工单位设置该预制板梁的常见质量控制点缺项部分。

  • 查看答案
  • 背景资料:<br />甲路桥公司承担一座13×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲路桥公司经业主和监理同意将

    [问答题]背景资料:甲路桥公司承担一座13×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲

  • 查看答案
