[问答题]

某施工单位承建了一座城市高架桥,该桥上部结构为30m跨径的预应力空心板梁结构,采用先简支后连续的结构形式,共需预制120片梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了板梁预制场的选址和规划,并编制了《梁场布置方案》,经项目经理签批后进行施工。预制场平面布置如图1所示:

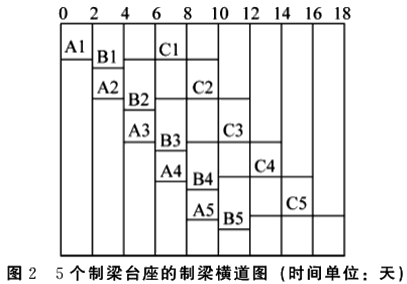

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生,预应力张拉与移梁)6天。5个制梁台座的制梁横道图见图2。

梁体预制前,施工单位对底模板设置了预拱。每片梁体施工完成后对其进行编号。在进行第25号梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。
【问题】
指出《梁场布置方案》审批流程中的问题并写出正确的编制审批流程。
2.分别写出预制场平面布置示意图中D、E、F区域代表的名称。在拌合楼旁通常需设置哪些标识或标牌?
3.列式计算120片梁按图2的形式组织流水施工的最短预制工期。
4.分析25号梁预拱度出现较大偏差的原因。
