[问答题]

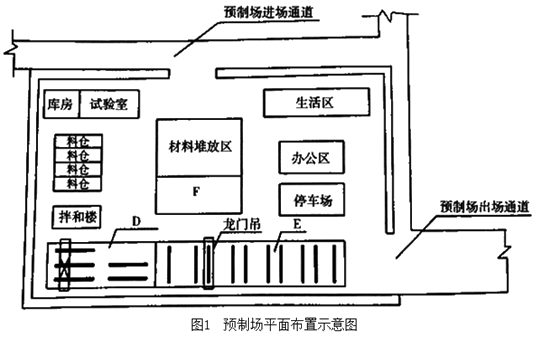

某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后,预制场平面布置示意图见图1所示:

箱梁预制前,施工单位对底模板设置了预拱。在进行第25号梁预制时,为选择预应力筋张拉时机,在箱梁砼浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。
【问题】
 完善《梁场布置方案》的审批程序。
 2.分别写出预制场平面布置示意图中D、E、F区域代表的名称。
 3.分析25号箱梁预拱度出现较大偏差的原因。

参考答案与解析:

相关试题

某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。<br />施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,

[问答题]某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行

  • 查看答案
  • 某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。<br />施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,

    [问答题]某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行

  • 查看答案
  • 某施工单位承建了一座城市高架桥,该桥上部结构为30m跨径的预应力空心板梁结构,采用先简支后连续的结构形式,共需预制120片梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了板梁预制场的选

    [问答题]某施工单位承建了一座城市高架桥,该桥上部结构为30m跨径的预应力空心板梁结构,采用先简支后连续的结构形式,共需预制120片梁。施工合同签订后,施工单位

  • 查看答案
  • 某施工单位承建一座高架桥,主跨为30+40+30m现浇箱梁,其余为标准跨径(30+30+30)m×10联预制T梁,每跨布置5片T梁;主跨采用门洞式支架现浇法施工。设计桩径均为5m,桩长20m,地质资料

    [问答题]某施工单位承建一座高架桥,主跨为30+40+30m现浇箱梁,其余为标准跨径(30+30+30)m×10联预制T梁,每跨布置5片T梁;主跨采用门洞式支架

  • 查看答案
  • 某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的

    [多选题]某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制

  • 查看答案
  • 某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的

    [多选题]某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制

  • 查看答案
  • 某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的

    [多选题]某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制

  • 查看答案
  • 某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的

    [多选题]某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制

  • 查看答案
  • 某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的

    [多选题]某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制

  • 查看答案
  • 某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制质量。施工单位严格按照设计文件和相关施工技术规范的

    [多选题]某施工单位承接了一座7×30m预应力混凝土T形梁桥,下部为桩柱式结构,钻孔灌注桩。30mT梁在场地附近的平坦地预制。预制场地进行了处理,保证T梁的预制

  • 查看答案
