[问答题]

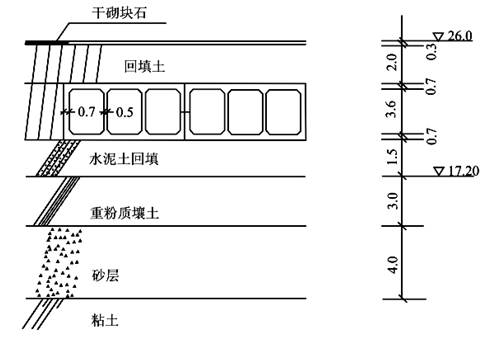

某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面图如图3(单位:m)所示。

图3 涵身剖面示意图  涵身地基采用换填水泥土处理。水泥土的水泥掺量为6%,地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流。在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010年9月~2011年5月)内完成地涵施工。施工布置示意图如图4所示。

图4 施工布置示意图  施工中发生如下事件:
  事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排,工程主要施工项目包括:①涵身施工;②干砌石河底护底;③排水清淤;④土方回填;⑤降水井点;⑥围堰填筑;⑦基坑开挖。

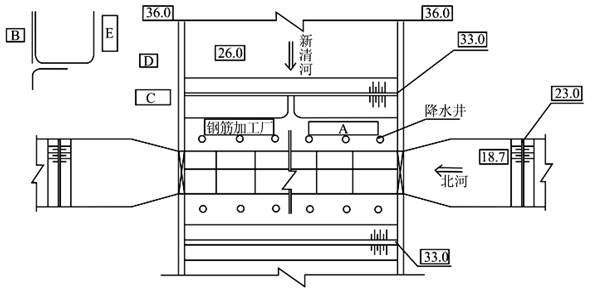

  事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图4所示。
  事件3:本工程项目划分为一个单位工程,11个分部工程,第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格,其中43个单元工程质量优良(21个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。
  事件4:本工程的闸门、启闭机制造与安装为一个合同标,2011年9月16日通过了该合同工程完工验收,并颁发合同工程完工证书;本工程于2012年12月8日通过了竣工验收,项目法人于2012年12月20日向该合同承包商退还了履约担保和质量保证金。
  问题:
  1.指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。
  2.指出事件1中涉及施工安全的最主要的两项工程施工项目。
  3.根据事件2,指出图4中A、B、C、D、E对应的生产生活设施名称。
  4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。
  5.根据《水利水电工程标准施工招标文件》(2009年版),改正事件4中项目法人退还履约担保和质量保证金的不妥之处。

参考答案与解析:

相关试题

某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如下图所示。<br /><img border="0" style=

[问答题]某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如下图所示。涵身地基采用换填水泥土处理,水泥土的水泥掺量

  • 查看答案
  • 某立交地涵工程主要由进口控制段、涵身出口段等部分组成。涵身共有23节,每节长15m涵身剖面如图1所示。<br /><img width="458" height=

    [问答题]某立交地涵工程主要由进口控制段、涵身出口段等部分组成。涵身共有23节,每节长15m涵身剖面如图1所示。图1涵身剖面示意图(单位:m)涵身地基采用换填水

  • 查看答案
  • 【背景资料】<br />某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有23节,每节长15m,涵身剖面如图2—14所示。<br /><img border

    [问答题]【背景资料】某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有23节,每节长15m,涵身剖面如图2—14所示。涵身地基采用换填水泥土处理

  • 查看答案
  • 涵洞由进口节、涵身节、出口节组成。

    [主观题]涵洞由进口节、涵身节、出口节组成。此题为判断题(对,错)。

  • 查看答案
  • 涵洞由进口节、涵身节、出口节组成。

    [判断题] 涵洞由进口节、涵身节、出口节组成。A . 正确B . 错误

  • 查看答案
  • 某盖板涵工程,孔径2m,台高3m,涵长31m,其施工图设计主要工程量见表4-17。<br />表4-17施工图设计主要工程量<br /><img border="

    [问答题]某盖板涵工程,孔径2m,台高3m,涵长31m,其施工图设计主要工程量见表4-17。表4-17施工图设计主要工程量【问题】<1>.简述盖板涵工程中防水层

  • 查看答案
  • 涵洞由涵身和( )两部分组成。

    [单选题]涵洞由涵身和( )两部分组成。A.洞口B.基础C.基础和铺底D.铺底

  • 查看答案
  • 某盖板涵工程,孔径2m,台高3m,涵长31m,其施工图设计主要工程量见下表<img src="/fujian/20220827/0jss

    [问答题]某盖板涵工程,孔径2m,台高3m,涵长31m,其施工图设计主要工程量见下表问题.简述盖板涵工程中防水层及沉降缝工程量的计算方法2.请根据上述资料列出本

  • 查看答案
  • 冬期施工时,涵洞缺口路堤、涵身两侧及涵顶1m内,应用( )填筑。

    [单选题]冬期施工时,涵洞缺口路堤、涵身两侧及涵顶1m内,应用( )填筑。A.非软土B.不冻结土C.未冻结土D.不易冻结土

  • 查看答案
  • 冬期施工时,涵洞缺口路堤、涵身两侧及涵顶1m内,应用( )填筑。

    [单选题]冬期施工时,涵洞缺口路堤、涵身两侧及涵顶1m内,应用( )填筑。A.非软土B.不冻结土C.未冻结土D.不易冻结土

  • 查看答案
