[问答题]

【背景资料】

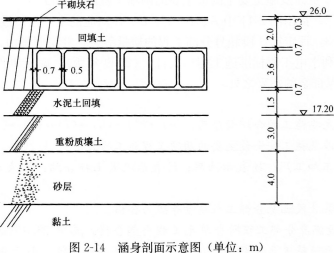

某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有23节,每节长15m,涵身剖面如图2—14所示。

涵身地基采用换填水泥土处理,水泥土的水泥掺量为6%。地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流,在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2017年9月~2018年5月)内完成地涵施工。

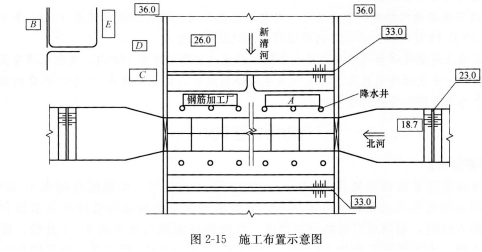

施工布置示意图如图2—15所示。

施工中发生了如下事件:
事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:(1)涵身施工;(2)干砌石河底护底;(3)排水清淤;(4)土方回填;(5)降水井点;(6)围堰填筑;(7)基坑开挖。
事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图2—15所示。
事件3:本工程项目划分为一个单位工程,11个分部工程。第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格,其中43个单元工程质量优良(21个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。
事件4:本工程闸门.启闭机制造与安装为一个合同标,2018年9月16日通过了该合同工程完工验收,并颁发合同工程完工证书,项目法人在规定时间向该合同承包商退还了履约担保和质量保证金。
【问题】
 指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。
 2.指出事件1中涉及施工安全的最主要的两项工程施工项目。
 3.根据事件2,指出图2—15中A.B.C.D.E对应的生产生活设施名称。
 4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。
 5.事件4中项目人退还履约担保和质量保证金的时间。

参考答案与解析:

相关试题

某立交地涵工程主要由进口控制段、涵身出口段等部分组成。涵身共有23节,每节长15m涵身剖面如图1所示。<br /><img width="458" height=

[问答题]某立交地涵工程主要由进口控制段、涵身出口段等部分组成。涵身共有23节,每节长15m涵身剖面如图1所示。图1涵身剖面示意图(单位:m)涵身地基采用换填水

  • 查看答案
  • 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如下图所示。<br /><img border="0" style=

    [问答题]某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如下图所示。涵身地基采用换填水泥土处理,水泥土的水泥掺量

  • 查看答案
  • 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面图如图3(单位:m)所示。<br /><img border="0"

    [问答题]某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面图如图3(单位:m)所示。图3 涵身剖面示意图  涵身地

  • 查看答案
  • 涵洞由进口节、涵身节、出口节组成。

    [主观题]涵洞由进口节、涵身节、出口节组成。此题为判断题(对,错)。

  • 查看答案
  • 涵洞由进口节、涵身节、出口节组成。

    [判断题] 涵洞由进口节、涵身节、出口节组成。A . 正确B . 错误

  • 查看答案
  • 涵洞由涵身和( )两部分组成。

    [单选题]涵洞由涵身和( )两部分组成。A.洞口B.基础C.基础和铺底D.铺底

  • 查看答案
  • 某盖板涵工程,孔径2m,台高3m,涵长31m,其施工图设计主要工程量见表4-17。<br />表4-17施工图设计主要工程量<br /><img border="

    [问答题]某盖板涵工程,孔径2m,台高3m,涵长31m,其施工图设计主要工程量见表4-17。表4-17施工图设计主要工程量【问题】<1>.简述盖板涵工程中防水层

  • 查看答案
  • 背景资料:<br />某公司承建一座排水拱涵工程,拱涵设计跨径16.5m,拱圈最小厚度为0.9m;涵长为110m,每10m设置一道宽20mm的沉降缝。拱涵的拱圈和拱墙设计均采用C40钢筋混

    [问答题]背景资料:某公司承建一座排水拱涵工程,拱涵设计跨径16.5m,拱圈最小厚度为0.9m;涵长为110m,每10m设置一道宽20mm的沉降缝。拱涵的拱圈和

  • 查看答案
  • 背景资料:<br />某市主干道下穿铁路站场线采用顶进箱涵施工,箱涵设计:单节箱涵四孔道,总宽为32m,高为5m,总长度为38.5m,为现浇钢筋混凝土结构,箱涵前端设斜面钢刃角。箱涵预制工

    [问答题]背景资料:某市主干道下穿铁路站场线采用顶进箱涵施工,箱涵设计:单节箱涵四孔道,总宽为32m,高为5m,总长度为38.5m,为现浇钢筋混凝土结构,箱涵前

  • 查看答案
  • 冬期施工时,涵洞缺口路堤、涵身两侧及涵顶1m内,应用( )填筑。

    [单选题]冬期施工时,涵洞缺口路堤、涵身两侧及涵顶1m内,应用( )填筑。A.非软土B.不冻结土C.未冻结土D.不易冻结土

  • 查看答案
