[问答题]

某集团公司中标新建普速电气化铁路综合第一标段,主要项目内容有:路基.桥涵.隧道.轨道.电力.电力牵引供电.通信.信号.房建工程以及相应的大临及辅助工程。

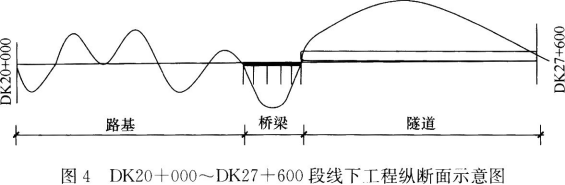

该标段起止里程为DK00+000~DK27+600,其中DK20+000~DK27+600段线下工程纵断面如图4所示,主要工程内容如下:
路基工程总长度3820m,挖方量为80万m³,填方量为55万m³。
桥梁1座,上部结构为5—32m简支箱梁,采用原桥位支架现浇。
单洞双线隧道1座,长度为3600m,最大埋深约230m,洞身围岩主要为Ⅲ.Ⅳ级灰岩,设计涌水量为50m³/h,Ⅲ级围岩地段采取上下两台阶法施工,Ⅳ级围岩地段采取三台阶法施工。该隧道为全线控制性工程,采用进口和出口两个作业面掘进。

施工过程中发生以下事件:
事件1:项目经理部编制了DK20+000~DK23+820段路基土石方施工方案,初步安排两个作业面施工,配备相应的施工班组及机械设备,每天工作时间为8h。通过计算,路基土石方工程可在10个月内完成。
事件2:质检人员现场检查箱梁施工时,发现存在以下问题:
(1)在桥梁外侧空地上进行钢筋切割.弯制和焊接;
(2)乙炔气罐与氧气罐并列存放,距离钢筋焊接点不足3m;
(3)首层碗扣式支架立杆长度相同。
事件3:隧道出口段施工至DK27+235掌子面处,突发涌水,涌水量约1800m³/h,逐渐衰减后稳定至200m³/h左右。设计单位对掌子面前方的地质情况进行了补勘,查明DK27+110~DK27+235段地质情况是:岩体较破碎,节理较发育;地下水主要为岩溶水,较发育;判定围岩级别为V级。
事件4:在牵引变电工程施工中,设备到场后,项目经理部邀请集团公司.设计单位.监理单位到现场参加验收;变压器.断路器等设备安装后,监理单位对设备的电气性能进行了验收测试,并出具质检报告。
事件5:接触网作业车停放在某车站,车况良好,线路铺轨已经完成,该车站设有行车临时调度指挥中心。项目经理部为确保接触网作业车的行车安全,编制了施工安全管理措施,部分内容有:作业队提前申报日施工计划;接触网作业车按批复的日施工计划在区间行驶;接触网作业车推动平板车运行时,必须配置行车引导员;接触网作业车在区间作业时必须设现场防护员。
【问题】
 根据背景资料及事件1,若需提前完成,可采取哪些施工组织措施?
 2.针对事件2中存在的问题,写出正确做法。
 3.针对事件3中DK27+110~DK27+235段掘进作业,需采取哪些技术措施?
 4.针对事件4中的不妥之处,写出正确做法。
 5.针对事件5,为确保接触网作业车运行安全,还应采取哪些措施?

参考答案与解析:

相关试题

某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电力牵引供电、通信和信号工程。部分工程情况如下:<br />1#特大桥长580m,跨越二级航道,采用三跨预应力

[问答题]某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电力牵引供电、通信和信号工程。部分工程情况如下:1#特大桥长580m,跨

  • 查看答案
  • 某客运专线2标段工程由某集团公司担负施工,标段内有路基、桥涵、隧道、板式无砟轨道

    [案例分析题] 某客运专线2标段工程由某集团公司担负施工,标段内有路基、桥涵、隧道、板式无砟轨道工程(不含铺轨),主要工程分布如下图。标段内的梁体为双线整孔箱梁,采取场制和现场架梁,计划每天架梁2孔,1号特大桥梁部工程有240×32m孔箱梁,2号特大桥梁部工程有60×32m孔箱梁,两座特大桥采用1个制梁场制梁,梁体采取蒸汽养生。全标段架梁工期为5个月。隧道进出口有部分Ⅳ级围岩,其余均为Ⅱ、Ⅲ级围岩,洞口采取台阶法开挖,洞身采取全断面开挖,隧道双口掘进,洞内无不良地质。由于前期征地拆

  • 查看答案
  • 采用电力牵引的铁路称为电气化铁路。

    [判断题] 采用电力牵引的铁路称为电气化铁路。A . 正确B . 错误

  • 查看答案
  • 电气化铁路牵引站供电方案包括哪些内容?

    [问答题] 电气化铁路牵引站供电方案包括哪些内容?

  • 查看答案
  • 为保证电气化铁路沿线有关人员人身安全,新建电气化铁路在牵引供电设备送电前()天,

    [单选题]为保证电气化铁路沿线有关人员人身安全,新建电气化铁路在牵引供电设备送电前()天,建设单位应将送电日期通告铁路沿线路内外各有关单位。A . 10B . 15C . 20

  • 查看答案
  • 某集团公司总承包某新建铁路一标段工程。该工程设计标准为时速160km的客货共线;有砟轨道,并为跨区间无缝线路。新建铁路的中间车站与既有铁路车站相接。工程内容包含路基.桥涵.隧道.轨道,不包含制梁.“四

    [问答题]某集团公司总承包某新建铁路一标段工程。该工程设计标准为时速160km的客货共线;有砟轨道,并为跨区间无缝线路。新建铁路的中间车站与既有铁路车站相接。工

  • 查看答案
  • 电气化铁路的主要组成特征包括:牵引供电系统,电力机车,()和电力机务段等。

    [填空题] 电气化铁路的主要组成特征包括:牵引供电系统,电力机车,()和电力机务段等。

  • 查看答案
  • 电气化铁路的主要组成特征包括:牵引供电系统,(),供电段和电力机务段等。

    [填空题] 电气化铁路的主要组成特征包括:牵引供电系统,(),供电段和电力机务段等。

  • 查看答案
  • 电气化铁路的主要组成特征包括:(),电力机车,供电段和电力机务段等。

    [填空题] 电气化铁路的主要组成特征包括:(),电力机车,供电段和电力机务段等。

  • 查看答案
  • 电气化铁路牵引供电系统所采用的电压为多少?

    [问答题] 电气化铁路牵引供电系统所采用的电压为多少?

  • 查看答案
