[问答题]

某施工单位承建某铁路客运专线双线隧道。隧道长度为2600m,起止里程为DK38+000~DK40+600。进.出口段浅埋,围岩为风化泥灰岩,岩体破碎,节理发育,裂隙水丰富,级别为V级;洞身DK39+100~DK39+500段围岩级别为II级,初期支护采用喷射混凝土支护。施工过程中,发生以下事件。
事件一:项目经理部工程部编制了隧道进口段施工方案,拟采用全断面开挖方法。经项目总工程师审查后,认为开挖方法不正确。

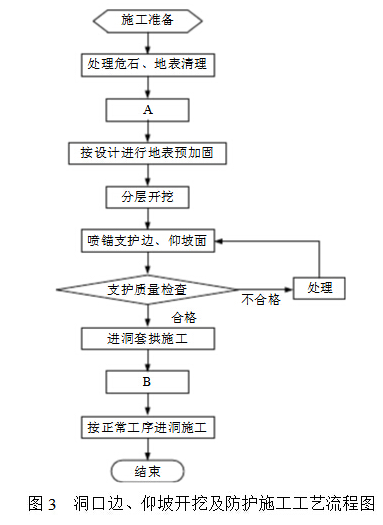

事件二:对出口段编制了《洞口边.仰坡开挖及防护施工工艺流程图》,如图3所示。
事件三:II级围岩段喷射混凝土作业时,水泥使用矿渣水泥,混凝土采用强制式搅拌机搅拌,其搅拌时间为1min,喷射采用干喷工艺,分段分层喷射作业,后一层喷射在前一层混凝土终凝后进行,并且一次最大喷射厚度拱部为10cm.边墙为15cm,为了节约成本,部分使用了回弹料。

【问题】
 说明事件一中进口段采用全断面开挖施工方法不正确的理由。
 2.指出图3中A和B所代表的施工工序名称。
 3.针对事件三中的不妥之处,给出正确的做法。
 4.根据背景资料,该洞口段开挖安全专项施工方案中应包括哪些安全技术措施?

参考答案与解析:

相关试题

某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节理发育、破碎,

[案例分析题] 某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节理发育、破碎,围岩为Ⅳ级,出口段为堆积层,厚度较厚,围岩为Ⅵ级,正洞围岩均为Ⅲ级。施工过程中发生了以下事件:事件一,为赶在雨季前实现进洞目标,项目部确定了出口段施工顺序,工艺流程图详见下图。事件二,项目部制定的量测大纲,其中必测项目只有洞内外观察、拱顶下沉和二次衬砌后净空变化三项。总工程师审核后,发现存在问题,退回要求修改补充。事件三,隧道掘进进度计划为平均单口开挖循环进尺为2.8m,综合循环时间为12.4h。假定按三班制组

  • 查看答案
  • 某施工单位承建客运专线某隧道工程,起讫里程为DK38+500DK42+100,长度为3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为V级,进、出口段洞顶有村庄、水田。按照施工组织设计,施工单位在

    [问答题]某施工单位承建客运专线某隧道工程,起讫里程为DK38+500DK42+100,长度为3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为V级,进、出

  • 查看答案
  • 背景资料:<br />某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节理发育.破碎,围岩为Ⅳ级,出口段为堆积层,厚度较厚,围岩为Ⅵ级,正洞围岩均为Ⅲ级。施工过程中发生以下

    [问答题]背景资料:某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节理发育.破碎,围岩为Ⅳ级,出口段为堆积层,厚度较厚,围岩为Ⅵ级,正洞围岩均

  • 查看答案
  • 某增建铁路隧道长4650m,里程范围为DK180+500~DK185+150,位于营业线隧道右侧。增建隧道与营业线隧道均为单线隧道,线间距为18~50m,其中增建隧道DK180+500~DK184+2

    [问答题]某增建铁路隧道长4650m,里程范围为DK180+500~DK185+150,位于营业线隧道右侧。增建隧道与营业线隧道均为单线隧道,线间距为18~50

  • 查看答案
  • 某新建双线铁路客运专线站前工程第二标段起讫里程为DK12+500~DK42+500,正线长度30km,其中DK28+500~DK33+500段的线路纵断面如图5所示。<br />1#大桥的

    [问答题]某新建双线铁路客运专线站前工程第二标段起讫里程为DK12+500~DK42+500,正线长度30km,其中DK28+500~DK33+500段的线路纵

  • 查看答案
  • 隧道进出口段的围岩为较坚硬岩,岩体较破碎——破碎,镶嵌碎裂结构,则该洞口围岩为( )级。

    [单选题]隧道进出口段的围岩为较坚硬岩,岩体较破碎——破碎,镶嵌碎裂结构,则该洞口围岩为( )级。A.ⅡB.ⅢC.ⅣD.Ⅴ

  • 查看答案
  • 某施工单位承包一铁路单线隧道工程长度3km,岩体为Ⅳ~Ⅴ级围岩,采用正台阶钻爆法

    [案例分析题] 某施工单位承包一铁路单线隧道工程长度3km,岩体为Ⅳ~Ⅴ级围岩,采用正台阶钻爆法施工,开工后两个月,下台阶开挖700m,上台阶开挖490m,二次衬砌200m。该隧道出口段通过一天然冲沟,山势险峻,围岩覆盖层最薄处仅4m。在上台阶继续开挖过程中上拱部出现冒顶塌方事件,致使数名工人被困在洞内。问题:1.隧道施工组织安排有何问题?2.通过冲沟地段应采取何种措施?3.抢救洞内施工人员应如何进行?

  • 查看答案
  • 某繁忙干线铁路增建二线隧道工程,长度4500m,起讫里程为DK85+000~DK89+500,位于西南多雨山区。新建隧道与营业线隧道均为单线隧道,净间距为7~30m。经调查,营业线经过近三十年运营,营

    [问答题]某繁忙干线铁路增建二线隧道工程,长度4500m,起讫里程为DK85+000~DK89+500,位于西南多雨山区。新建隧道与营业线隧道均为单线隧道,净间

  • 查看答案
  • 高速公路隧道某隧道为双洞单向3车道隧道,隧道长度5km。地质勘察报告表明大部分围岩级别为Ⅳ级,中间局部为岩体破碎区段,施工时锚杆成孔较为困难,围岩级别为Ⅴ级。设计考虑采用喷射混凝土和锚杆两种加固支护方

    [单选题]高速公路隧道某隧道为双洞单向3车道隧道,隧道长度5km。地质勘察报告表明大部分围岩级别为Ⅳ级,中间局部为岩体破碎区段,施工时锚杆成孔较为困难,围岩级别

  • 查看答案
  • 高速公路隧道某隧道为双洞单向3车道隧道,隧道长度5km。地质勘察报告表明大部分围岩级别为Ⅳ级,中间局部为岩体破碎区段,施工时锚杆成孔较为困难,围岩级别为Ⅴ级。设计考虑采用喷射混凝土和锚杆两种加固支护方

    [单选题]高速公路隧道某隧道为双洞单向3车道隧道,隧道长度5km。地质勘察报告表明大部分围岩级别为Ⅳ级,中间局部为岩体破碎区段,施工时锚杆成孔较为困难,围岩级别

  • 查看答案
