[问答题]

某集团公司中标某铁路增建二线工程。主要工程项目有:路基、桥涵、平交改立交等。部分工程情况如下:

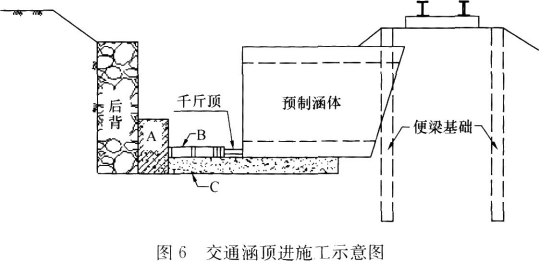

钢筋混凝土框架涵1处,跨径为1~5.0m,全长25横延米,为一交通涵。下穿既有线,采用顸进施工;既有线为无缝线路,交通涵位置的前后路基两侧采用挖孔桩防护;施工降水采用井点降水;地质为黏土及砂性土。为防止扎(低)头现象发生,在滑板上预留了仰坡,在涵体底板前端预留了船头坡。交通涵顶进施工示意如图6所示。

大桥1座,长348.86m,基础均为钻孔桩基,采用冲击钻机成孔;承台模板采用组合式钢模;其中5#.6#.7#墩桩基数量均为12根,墩身为空心薄壁墩,其模板采用翻模。

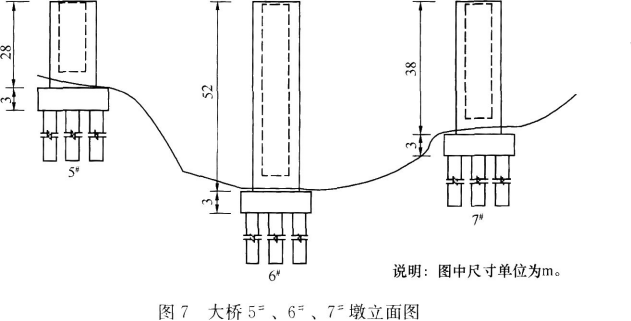

大桥5#.6#.7#墩立面如图7所示。

施工过程中,发生以下事件:
事件1:为确保顶进涵施工期间铁路营业线安全,项目经理部拟采取以下措施:
(1)项目经理.项目总工.安全员由经铁路局营业线安全培训合格的正式职工担任,防护员.带班人员和工班长由劳务分包单位人员担任;
(2)在监理人员监督下,探明施工范围内的地下光电缆和其他管线路径及深度;
(3)在既有线路基防护桩施工时,挖孔桩从一端向另一端依次进行开挖,及时灌筑混凝土。
事件2:顶进涵在顶进至15m处,发生涵体扎(低)头。经现场踏勘,基底有水并且地质发生变化,由砂性土变为细砂层。

事件3:项目经理部根据设计要求及现场施工条件,对大桥5#.6#.7#墩编制了施工组织设计:桩基施工采用冲击钻机1台,进度指标为4d/根;承台施工采用组合钢模1套,进度指标为15d/个;墩身施工采用翻模1套,进度指标为1m/d。大桥施工进度计划见表2所示。计划安排施工顺序为5#墩→6#墩→7#墩,据此按表2序号确定了施工关键线路,并计算了施工总天数。

事件4:项目经理部对事件3中施工顺序进行了优化,确定了最优的施工顺序,从而使总施工时间最短。
【问题】
 写出图6中A、B、C所代表的名称。
 2.逐条判定事件1中的做法是否正确,如做法错误,请写出正确做法。
 3.根据背景资料,给出处理顶进涵扎(低)头的施工措施。
 4.给出事件3中施工关键线路及施工天数。
 5.给出事件4中优化后的施工顺序。

参考答案与解析:

相关试题

某段普通铁路增建二线工程,主要工程项目有路堑.路堤和桥梁。其中路堑段增建的二线铁路紧邻既有线,断面设计是对既有线靠山侧山体进行扩挖,最大开挖高度为10m,开挖体地质为强风化.中风化泥岩,主要支挡工程为

[问答题]某段普通铁路增建二线工程,主要工程项目有路堑.路堤和桥梁。其中路堑段增建的二线铁路紧邻既有线,断面设计是对既有线靠山侧山体进行扩挖,最大开挖高度为10

  • 查看答案
  • 某I级铁路增建二线站前工程第二标段的线路平面布置如图5-1所示。<br />主要工程情况如下:<br />路基土石方共26万m3,无特殊处理路基。<br />单线桥

    [问答题]某I级铁路增建二线站前工程第二标段的线路平面布置如图5-1所示。主要工程情况如下:路基土石方共26万m3,无特殊处理路基。单线桥梁3座,均为旱桥,无高

  • 查看答案
  • 某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电力牵引供电、通信和信号工程。部分工程情况如下:<br />1#特大桥长580m,跨越二级航道,采用三跨预应力

    [问答题]某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电力牵引供电、通信和信号工程。部分工程情况如下:1#特大桥长580m,跨

  • 查看答案
  • (一)背景资料 铁路工程专业承包企业A为参加铁路一繁忙干线增建二线工程项目投标,

    [试题](一)背景资料铁路工程专业承包企业A为参加铁路一繁忙干线增建二线工程项目投标,与铁路工程施工总承包企业B达成内部协议。协议中约定:A企业以B企业名义参加该项目投标,若中标,A企业按中标合同额的5%向B企业交纳工程管理费,全部工程由A企业组织施工。投标过程中,A企业为确保中标,又分别与投标人C、D、E企业进行协商,并协调了投标报价和降价幅度,最终以2.3亿元标价中标。为履行承诺,A企业按约定向B企业交纳了工程管理费,并将部分工程按每家5000万元对应的工程量划分给C、D、E企业。施工中,C企业施工机

  • 查看答案
  • 背景资料铁路工程专业承包企业A 为参加铁路一繁忙干线增建二线工程项目投标,与铁路

    [试题]背景资料铁路工程专业承包企业A 为参加铁路一繁忙干线增建二线工程项目投标,与铁路工程施工总承包企业B 达成内部协议。协议中约定:A 企业以B 企业名义参加该项目投标,若中标,A 企业按中标合同额的5%向B 企业交纳工程管理费,全部工程由A 企业组织施工。投标过程中,A 企业为确保中标,又分别与投标人C、D、E 企业进行协商,并协调了投标报价和降价幅度,最终以2.3 亿元标价中标。为履行承诺,A 企业按约定向B 企业交纳了工程管理费,并将部分工程按每家5000 万元对应的工程量划分给C、D、E 企业

  • 查看答案
  • 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如下图所示。<br /><img border="0" style=

    [问答题]某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如下图所示。涵身地基采用换填水泥土处理,水泥土的水泥掺量

  • 查看答案
  • 新建时速200公里客货共线铁路,涵洞宜采用钢筋混凝土圆涵、盖板涵和框架矩形涵,涵

    [单选题]新建时速200公里客货共线铁路,涵洞宜采用钢筋混凝土圆涵、盖板涵和框架矩形涵,涵顶至轨顶的高度不得小于(),困难条件下涵顶不得高出路基基床底层顶面。A .0.8mB .1.2mC .1.5m

  • 查看答案
  • 钢筋混凝土盖板涵修建较多的是( )左右跨径的。

    [单选题]钢筋混凝土盖板涵修建较多的是( )左右跨径的。A.1mB.0.75mC.1.25mD.1.5m

  • 查看答案
  • 背景资料:<br />某施工单位中标一铁路既有线提速改造工程。工程内容包括:路基.桥梁.隧道.机械铺轨(25米轨).架梁(不包括梁的预制)及车站改造等。全线有双线桥梁3座,均为32米简支T

    [问答题]背景资料:某施工单位中标一铁路既有线提速改造工程。工程内容包括:路基.桥梁.隧道.机械铺轨(25米轨).架梁(不包括梁的预制)及车站改造等。全线有双线

  • 查看答案
  • 某立交地涵工程主要由进口控制段、涵身出口段等部分组成。涵身共有23节,每节长15m涵身剖面如图1所示。<br /><img width="458" height=

    [问答题]某立交地涵工程主要由进口控制段、涵身出口段等部分组成。涵身共有23节,每节长15m涵身剖面如图1所示。图1涵身剖面示意图(单位:m)涵身地基采用换填水

  • 查看答案
