[问答题]

西部某地区以脱贫攻坚为宗旨,为改善当地水环境,解决居民用水难题,拟新建一引水工程,该工程以供水为主,主要任务为渠道改建及饮水安全。

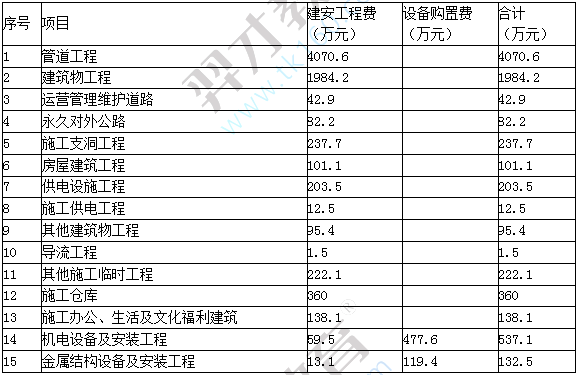

该引水工程目前正处于初步设计阶段,初步设计概算部分成果如表1-1所示。表1-1初步设计概算部分成果已知:
(1)独立费用包含的内容及计算方法如下:
①建设管理费。建设管理费费率见表1-2。表1-2引水工程建设管理费费率
注:建设管理费以超额累进方法计算。简化计算公式为:
建设管理费=一至四部分建安工作量×该档费率+辅助参数
②工程建设监理费为137.2万元。
③联合试运转费:本项目不计。
④生产准备费。生产准备费包含的各项费用计算方法如下:
生产及管理单位提前进厂费:按一至四部分建安工作量的0.15%~0.35%计算,本工程取上限。
生产职工培训费:按一至四部分建安工作量的0.35%~0.55%计算,本工程取上限。
管理用具购置费:枢纽工程按一至四部分建安工作量的0.04%~0.06%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程按建安工作量的0.03%计算;河道工程按建安工作量的0.02%计算。
备品备件购置费:按占设备费的0.4%~0.6%计算,本工程取上限。
工器具及生产家具购置费:按占设备费的0.1%~0.2%计算,本工程取上限。
⑤科研勘测设计费为205.9万元。
⑥其他。仅计列工程保险费,按一至四部分投资的0.45%计算。(2)建设征地移民补偿静态投资为9.7万元,环境保护工程静态投资为55.1万元,水土保持工程静态投资为144万元。
(3)价差预备费取0,基本预备费根据工程规模、施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取下限。
(4)建设期融资利息为1150万元。问题:
 计算建筑工程投资。
 2.计算施工临时工程投资。
 3.根据上述资料,完成工程部分总概算表,见表1-3。表1-3工程部分总概算表(单位:万元)
 4.完成工程概算总表,见表1-4。表1-4工程概算总表(单位:万元)

以上计算结果均保留两位小数。

参考答案与解析:

相关试题

案例十三:引水工程总投资构成<br />西部某地区以脱贫攻坚为宗旨,为改善当地水环境,解决居民用水难题,拟新建一引水工程,该工程以供水为主,主要任务为渠道改建及饮水安全。<br /&

[问答题]案例十三:引水工程总投资构成西部某地区以脱贫攻坚为宗旨,为改善当地水环境,解决居民用水难题,拟新建一引水工程,该工程以供水为主,主要任务为渠道改建及饮

  • 查看答案
  • 东部某市为加强生态文明建设,提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。<br />该工程目前正处于初步设计阶段。其初步设计概算部分

    [问答题]东部某市为加强生态文明建设,提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。该工程目前正处于初步设

  • 查看答案
  • 案例五:土方填筑工程单价计算<br />西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌溉、供水、发电等功能。该工程目前正处于初步设计阶段,按照设计方案,挡水建筑物为均质黏

    [问答题]案例五:土方填筑工程单价计算西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌溉、供水、发电等功能。该工程目前正处于初步设计阶段,按照设

  • 查看答案
  • 东部某城市水库工程主要包括大坝、溢洪道和导流泄洪供水洞三部分。目前处于初步设计阶段。水土保持工程初步设计概算详见表36。<br />表36 水土保持工程概算成果表<br />&

    [问答题]东部某城市水库工程主要包括大坝、溢洪道和导流泄洪供水洞三部分。目前处于初步设计阶段。水土保持工程初步设计概算详见表36。表36 水土保持工程概算成果表

  • 查看答案
  • 案例七:枢纽工程资金流量、建设期融资利息及总投资编制<br />我国西部地区一水利枢纽工程建设工期为5年,该工程以防洪为主,兼具发电、灌溉、养殖和旅游等综合效益,目前正处于初步设计阶段,工

    [问答题]案例七:枢纽工程资金流量、建设期融资利息及总投资编制我国西部地区一水利枢纽工程建设工期为5年,该工程以防洪为主,兼具发电、灌溉、养殖和旅游等综合效益,

  • 查看答案
  • 通信建设工程初步设计阶段应编制概算。

    [判断题] 通信建设工程初步设计阶段应编制概算。A . 正确B . 错误

  • 查看答案
  • 设备工程初步设计阶段的任务有()。

    [单选题]设备工程初步设计阶段的任务有( )。A.试验主要零件部件的结构、功能及可靠性B.编制技术设计说明书C.分析评审设计文件D.确定设备的主要工作原理E.编制设计概算

  • 查看答案
  • 案例一:引水工程设计工程量计算<br />某引水隧洞长度为512m,设计断面为直径3.5m的圆形,目前开展初步设计概算编制。隧洞开挖断面为圆形,衬砌厚度35cm(见图5-1)。假设施工超挖

    [问答题]案例一:引水工程设计工程量计算某引水隧洞长度为512m,设计断面为直径3.5m的圆形,目前开展初步设计概算编制。隧洞开挖断面为圆形,衬砌厚度35cm(

  • 查看答案
  • 新建堤防工程初步设计阶段的任务和要求是(  )。

    [多选题]新建堤防工程初步设计阶段的任务和要求是(  )。A.察明堤防沿线各工程地质单元的工程地质条件,并对地基抗滑稳定、渗透稳定和抗冲能力作出评价B.预测堤防

  • 查看答案
  • 新建堤防工程初步设计阶段的任务和要求是()。

    [多选题] 新建堤防工程初步设计阶段的任务和要求是()。A . 察明堤防沿线各工程地质单元的工程地质条件,并对地基抗滑稳定、渗透稳定和抗冲能力作出评价B . 预测堤防挡水后堤基及堤内相关水文地质工程地质条件的变化,并提出相应的处理措施建议C . 察明导流工程的工程地质条件,根据需要进行施工附属建筑物场地的工程地质勘察和施工与生活用水水源初步调查D . 进行天然建筑材料详察

  • 查看答案
