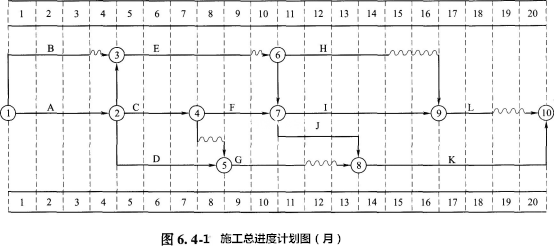

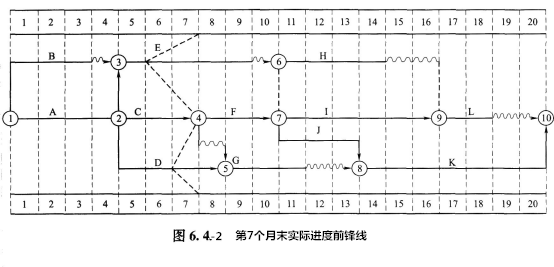

[问答题]某工程施工总承包合同工期为20个月。批准的施工总进度计划如图6.4-1所示,各工作均匀进行。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图
[问答题]某工程项目合同工期为20个月,施工单位提交的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工。图1 施工进度计划为有效控制工程施工质量,咨询
[问答题]某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。工程实施过程中发生下列事件:事件1:项目监理机构对A工作进行验收时发
[问答题]背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总
[问答题]背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总
[问答题]背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总
[问答题]某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图5-1所示)。该计划得到总监理工
[问答题]某建筑工程双代号施工网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图1 某建筑工程双代号施工网络计划问题1.该施工网络计划
[问答题]某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,实际工作中工作C.工作H和工作J
[问答题]某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。初始网络计划图由于该工程施工工艺的要求,计划中工作C、工作
