[问答题]

某建筑工程双代号施工网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期为23个月。

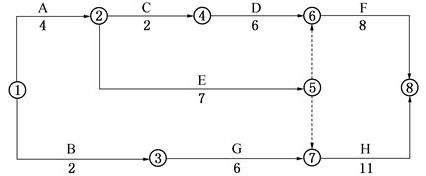

图1 某建筑工程双代号施工网络计划
问题1.该施工网络计划的计算工期为多少个月?关键工作有哪些?2.计算工作B、C、G的总时差和自由时差。3.如果工作C和工作G需共用一台施工机械且只能按先后顺序施工(工作C和工作G不能同时施工),该施工网络进度计划应如何安排较合理?

参考答案与解析:
