[问答题]

背景资料:

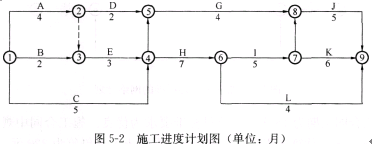

某建设工程合同工期为25个月,其双代号网络计划如图5—2所示,该计划已过监理工程师审核批准。

【问题】
1.该网络计划的计算工期是多少?为确保工程按期完工,哪些施工过程应该作为重点控制对象?为什么?
2.当该计划执行7个月以后,监理工程师发现,施工过程C和施工过程D已经完成,而施工过程E将会拖后2个月。此时施工过程E的实际进度是否会影响总工期?为什么?

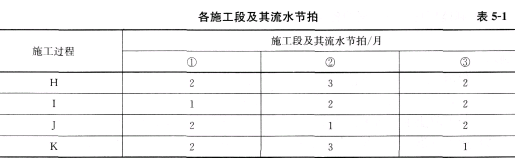

3.若实际进度确实影响到总工期,为了保证总工期不延长,应该对原进度计划进行调整。现拟组织施工过程H.I.J.K进行流水施工。各个施工过程中的施工段及其流水节拍见表5-1。
按原进度计划中的逻辑关系,组织施工过程H.I.J.K进行流水施工的方案有哪些?试比较各方案的流水施工工期,并且判断调整后的计划是否满足合同工期的要求。

4.若压缩某些施工过程的持续时间,对原计划进行调整以保证工期不延长。各施工过程的直接费率以及最短持续时间见表5-2。

在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?请讲明原因。此时直接费将增加多少?

参考答案与解析:

相关试题

某建筑工程双代号施工网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期为23个月。<br /><br /><img src="https://img

[问答题]某建筑工程双代号施工网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图1 某建筑工程双代号施工网络计划问题1.该施工网络计划

  • 查看答案
  • 某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。<br /><img src="https://img.zhaotiba.co

    [问答题]某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图2-3双代号施工网络计划问题.如果工作C和工作G需共用

  • 查看答案
  • 某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。<br /><img src="https://img.zhaotiba.co

    [问答题]某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图2-3双代号施工网络计划问题.如果工作C和工作G需共用

  • 查看答案
  • 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。<br /><img border="0" style="width:

    [问答题]某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。工程实施过程中发生下列事件:事件1:项目监理机构对A工作进行验收时发

  • 查看答案
  • 【背景资料】<br />某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。<br /><img border="0" style=&qu

    [问答题]【背景资料】某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。合同约定:工程所用全部材料.设备由承包人采购。如工程工期提前,奖励标准为1

  • 查看答案
  • 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经工程师审核批准的施工进度计划如图3-1所示(时间单位:月),假定各项工作均为匀速施工。<br /><img

    [问答题]某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经工程师审核批准的施工进度计划如图3-1所示(时间单位:月),假定各项工作均

  • 查看答案
  • 某工程双代号施工网络计划如图7-5所示,该进度计划已经监理工程师审核批准,合同工期为23个月。② 2 ④ D ⑥6.-|||-6-|||-E 5 R-|||-B ③3 G ⑦ 11-|||-H-|||

    某工程双代号施工网络计划如图7-5所示,该进度计划已经监理工程师审核批准,合同工期为23个月。② 2 ④ D ⑥6.-|||-6-|||-E 5 R-|||-B

  • 查看答案
  • 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如下图所示,假定各项工作均匀速施工。 <br /><img border

    [问答题]某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如下图所示,假定各项工作均匀速施工。 问

  • 查看答案
  • 某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。<br /><img src="/fujian

    [问答题]某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。图1 双代号网络施工进度计划图施工过程中发生了如下事件:事件1:施工单位

  • 查看答案
  • 某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。<br /><img src="/fujian

    [问答题]某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。图1 双代号网络施工进度计划图施工过程中发生了如下事件:事件1:施工单位

  • 查看答案
