[问答题]

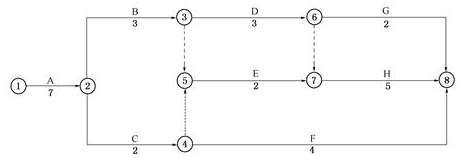

某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。
 图1 双代号网络
施工进度计划图施工过程中发生了如下事件:
事件1:施工单位为了保证A工作的施工质量,扩大基底处理面积,导致费用增加3万元,A工作持续时间增加了1个月。
事件2:项目施工9个月后,由于设计变更,总监理工程师通知施工单位新增K工作。K工作持续时间为4个月,在B和C工作完成后开始,且在H和G工作开始前完成。
事件3:因施工图设计错误原因,F工作实际工程量有所增加,从而导致费用增加20万元,工作持续时间增加1个月。
事件4:G工作施工期内连续降雨累计达1个月(其中0.5个月的日降雨量超过当地50年气象资料记载的最大强度),导致G工作实际完工时间比原计划拖后1个月,施工单位停工损失3万元。
事件5:由于施工单位采购的材料质量不合格造成返工,H工作实际完工时间比原计划拖后0.5个月,经济损失5万元。施工单位就以上事件向建设单位提出了费用补偿和工期顺延要求。[2008年真题]
问题
1.计算图示施工进度计划的总工期,并列出关键线路。
2.对施工过程中发生的5个事件进行合同责任分析,并逐项说明施工单位提出的费用补偿和工期顺延能否成立。
3.总监理工程师应批准施工单位顺延的工期是多少?说明理由。
4.绘制总监理工程师批准施工单位工期顺延后的双代号网络施工进度计划图。

参考答案与解析:

相关试题

某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。<br /><img src="/fujian

[问答题]某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。图1 双代号网络施工进度计划图施工过程中发生了如下事件:事件1:施工单位

  • 查看答案
  • 某建筑工程双代号施工网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期为23个月。<br /><br /><img src="https://img

    [问答题]某建筑工程双代号施工网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图1 某建筑工程双代号施工网络计划问题1.该施工网络计划

  • 查看答案
  • 某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。<br /><img border="0" style

    [问答题]某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。施工中发生了如下事件:事件一:因为施工图纸

  • 查看答案
  • 背景资料:<br />某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。<br /><img border=&q

    [问答题]背景资料:某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。施工中发生了如下事件:事件一:因

  • 查看答案
  • 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。<br /><img border="0" style="width:

    [问答题]某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。工程实施过程中发生下列事件:事件1:项目监理机构对A工作进行验收时发

  • 查看答案
  • 某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。<br /><img src="https://img.zhaotiba.co

    [问答题]某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图2-3双代号施工网络计划问题.如果工作C和工作G需共用

  • 查看答案
  • 某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。<br /><img src="https://img.zhaotiba.co

    [问答题]某工程双代号施工网络计划如图2-3所示,该进度计划已经监理工程师审核批准,合同工期为23个月。图2-3双代号施工网络计划问题.如果工作C和工作G需共用

  • 查看答案
  • 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经工程师审核批准的施工进度计划如图3-1所示(时间单位:月),假定各项工作均为匀速施工。<br /><img

    [问答题]某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经工程师审核批准的施工进度计划如图3-1所示(时间单位:月),假定各项工作均

  • 查看答案
  • 背景资料:<br />某建设工程合同工期为25个月,其双代号网络计划如图5—2所示,该计划已过监理工程师审核批准。<br /><img border="0&qu

    [问答题]背景资料:某建设工程合同工期为25个月,其双代号网络计划如图5—2所示,该计划已过监理工程师审核批准。【问题】1.该网络计划的计算工期是多少?为确保工

  • 查看答案
  • 【背景材料】某工程双代号施工网络计划如图3-16所示,该进度计划已经监理工程师审

    [案例分析题] 【背景材料】某工程双代号施工网络计划如图3-16所示,该进度计划已经监理工程师审核批准,合同工期为23个月。

  • 查看答案
