[问答题]

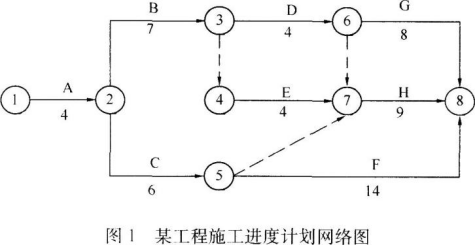

某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。

施工中发生了如下事件:
事件一:因为施工图纸滞后原因将D工作延长了2个月;施工单位发生费用20万元。施工单位向建设单位提出了索赔。
事件二:应建设单位要求施工单位采取了有效措施将H工作缩减至7个月。施工单位向建设单位提出了索赔。
问题:
(1)针对施工进度计划网络图,写出关键线路(以工作表示)。并计算其总工期,列式试计算原施工进度计划中工作G的总时差和自由时差。
(2)写出事件一发生后的关键线路,并计算调整后总工期。
(3)写出事件二发生后的关键线路,并计算调整后的总工期。
(4)两次事件发生后。列式计算工作C.工作E的总时差.自由时差。

参考答案与解析:

相关试题

背景资料:<br />某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。<br /><img border=&q

[问答题]背景资料:某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。施工中发生了如下事件:事件一:因

  • 查看答案
  • 某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。<br /><img src="/fujian

    [问答题]某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。图1 双代号网络施工进度计划图施工过程中发生了如下事件:事件1:施工单位

  • 查看答案
  • 某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。<br /><img src="/fujian

    [问答题]某建设项目,经总监理工程师批准的双代号网络施工进度计划如图1所示(单位:月)。图1 双代号网络施工进度计划图施工过程中发生了如下事件:事件1:施工单位

  • 查看答案
  • 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。<br /><img border="0" style="width:

    [问答题]某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。工程实施过程中发生下列事件:事件1:项目监理机构对A工作进行验收时发

  • 查看答案
  • 当建设工程有总承包单位时,对于单位工程施工进度计划,监理工程师( )。

    [单选题]当建设工程有总承包单位时,对于单位工程施工进度计划,监理工程师( )。A.负责编制和审核B.只负责审核而不需要编制C.负责编制施工总进度计划D.按年、

  • 查看答案
  • 某工程项目合同工期为20个月,施工单位提交的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工。<br /><img border="0" style=&

    [问答题]某工程项目合同工期为20个月,施工单位提交的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工。图1 施工进度计划为有效控制工程施工质量,咨询

  • 查看答案
  • 【背景资料】<br />某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天)。<br /><img border="0" style=&qu

    [问答题]【背景资料】某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天)。在施工中发生如下事件:事件一;基坑开挖后,发现地质情况与业主提供的资料不符

  • 查看答案
  • 背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总监理工程师的批准。<br />当工程进

    [问答题]背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总

  • 查看答案
  • 背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总监理工程师的批准。<br />当工程进

    [问答题]背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总

  • 查看答案
  • 背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总监理工程师的批准。<br />当工程进

    [问答题]背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图4.1所示)。该计划得到总

  • 查看答案
