[问答题]

某地铁盾构工作井,平面尺寸为18.6m*18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于  5m,基坑周边2m~3m范围内堆载不大于30MPa,地下水位需在开挖前1个月降至基坑底以下1m。
项目部编制的施工组织设计有如下事项:
 1.施工现场平面布置如图5所示,布置内容有施工围挡范围50m*22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。
 2.考虑盾构工作井基坑施工进入雨季,基坑围护结构上部设置挡水墙,防止雨水浸入基坑。
 3.基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。  4.应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。

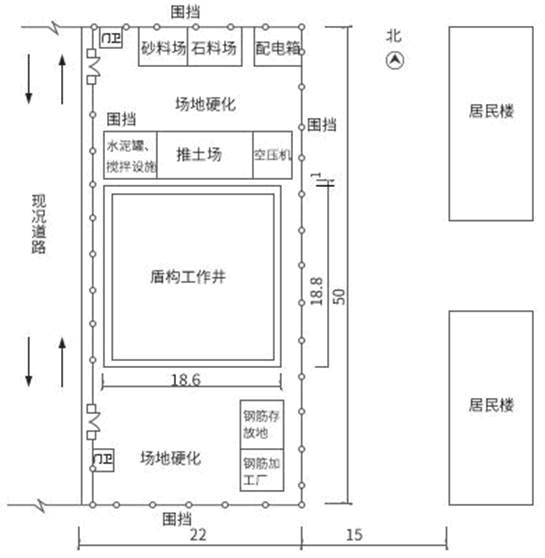

图5 盾构工作井施工现场平面布置示意图(单位:m)问题:
 1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要进行专家论证?
 2.施工现场平面布置图还应补充哪些临时设施?请指出布置不合理之处。
 3.施工组织设计(3)中基坑监测还应包括哪些项目?
 4.基坑坍塌应急预案还应考虑哪些危险因素?

参考答案与解析:

相关试题

某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为

[问答题]某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等

  • 查看答案
  • 背景某地铁区间隧道采用盾构法施工,盾构直径6.5m,盾构区间长1328m,隧道平

    [案例分析题] 背景某地铁区间隧道采用盾构法施工,盾构直径6.5m,盾构区间长1328m,隧道平均覆土11.5m。项目部采取了以下职业健康安全管理措施:一是对参加盾构施工的机械工和辅助生产工人进行安全技术知识的教育;二是在隧道内安装了轴流式通风机和照明设施。三是项目部专职安全员主持安全生产例会和负责定期安全检查。依据盾构施工的质量保证计划,项目部将管片拼装工序作为特殊过程加以控制,由质量员编制拼装作业指导书,经质量负责人审批后执行。2.问题(1)安全措施工是否满足职业健康要求?如不满足,说明正确做法。(2

  • 查看答案
  • 某市政工程基础采用明挖基坑施工,基坑挖深为5.5m,地下水在地面以下1.5m,坑

    [单选题,案例分析题] 某市政工程基础采用明挖基坑施工,基坑挖深为5.5m,地下水在地面以下1.5m,坑底黏土下存在承压水层。坑壁采用网喷混凝土加固。基坑附近有高层建筑物及大量地下管线。设计要求每层开挖1.5m,即进行挂网喷射混凝土加固。由于在市区,现场场地狭小,项目经理决定把钢材堆放在基坑坑顶附近;为便于出土,把开挖的弃土先堆放在基坑北侧坑顶,然后再装入自卸汽车运出。由于工期紧张,施工单位把每层开挖深度增大为3.0m,以加快基坑挖土及加固施工的进度。在开挖第二层土时,基坑变形量显著增大,变形发展速率越来

  • 查看答案
  • 背景资料<br />某市政公司承建了市区内地下结构工程。基坑平面尺寸为65m×22m,基坑挖深为12m,地下水位在坑底以下1.0m。因为基坑周围有建.构筑物,所以采用围护结构,围护结构为6

    [问答题]背景资料某市政公司承建了市区内地下结构工程。基坑平面尺寸为65m×22m,基坑挖深为12m,地下水位在坑底以下1.0m。因为基坑周围有建.构筑物,所以

  • 查看答案
  • 背景资料<br />某市政公司承建了市区内地下结构工程。基坑平面尺寸为65m×22m,基坑挖深为12m,地下水位在坑底以下1.0m。因为基坑周围有建.构筑物,所以采用围护结构,围护结构为6

    [问答题]背景资料某市政公司承建了市区内地下结构工程。基坑平面尺寸为65m×22m,基坑挖深为12m,地下水位在坑底以下1.0m。因为基坑周围有建.构筑物,所以

  • 查看答案
  • 背景资料:<br />某市政公司承建了市区内地下结构工程。基坑平面尺寸为65m×22m,基坑挖深为12m,地下水位在坑底以下0m。因为基坑周围有建、构筑物,所以采用围护结构,围护结构为60

    [问答题]背景资料:某市政公司承建了市区内地下结构工程。基坑平面尺寸为65m×22m,基坑挖深为12m,地下水位在坑底以下0m。因为基坑周围有建、构筑物,所以采

  • 查看答案
  • 某公司承建一项地铁车站土建工程,车站长236m,标准度宽19.6m,底板埋深16.2m,地下水位标高为13.5m,车站为地下二层三跨岛式结构,采用明挖法施工,围护结构为地下连续墙,内支撑第一道为钢筋混

    [问答题]某公司承建一项地铁车站土建工程,车站长236m,标准度宽19.6m,底板埋深16.2m,地下水位标高为13.5m,车站为地下二层三跨岛式结构,采用明挖

  • 查看答案
  • 某框架结构采用柱下独立基础,基础尺寸3m×5m,基础埋深为2.0m,地下水位埋深

    [单选题,案例分析题] 某框架结构采用柱下独立基础,基础尺寸3m×5m,基础埋深为2.0m,地下水位埋深为1.0m,持力层为粉质黏土(天然孔隙比为0.8,液性指数为0.75,天然重度为18kN/m3)在该土层上进行三个静载荷实验,实测承载力特征值分别为130kPa、110kPa和135kPa,按《建筑地基基础设计规范》(GB50007-2011)作深宽修正后的地基承载力特征值最接近于()项。()A .137kPaB .147kPaC .157kPaD . D.167kPa

  • 查看答案
  • 背景资料:  <br />某城市引水工程,输水管道为长980m.DN3500mm钢管,采用顶管法施工;工作井尺寸为18m×20m,挖深15m,围护结构为Φ800mm钻孔灌注桩,设四道支撑。

    [问答题]背景资料:  某城市引水工程,输水管道为长980m.DN3500mm钢管,采用顶管法施工;工作井尺寸为18m×20m,挖深15m,围护结构为Φ800m

  • 查看答案
  • 某城市引水工程,输水管道为长980m、DN3500mm钢管,采用顶管法施工;工作井尺寸为18m×20m,挖深15m,围护结构为Φ800mm钻孔灌注桩,设四道支撑。<br />顶管施工前,项

    [问答题]某城市引水工程,输水管道为长980m、DN3500mm钢管,采用顶管法施工;工作井尺寸为18m×20m,挖深15m,围护结构为Φ800mm钻孔灌注桩,

  • 查看答案
