[问答题]

(一)某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方路堤,路段填方需从取土场借方;K1+600~K2+300填方平均高度为6m,设计填方数量16200m³;K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m³。
施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下有50cm厚淤泥,设计文件中未进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧扩宽1m采用抛石挤淤的方法进行处理,抛石方量14193m³,要求采用粒径较大的未风化石料进行抛填。

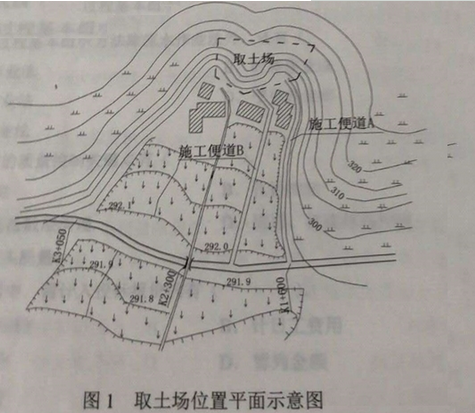

施工单位根据现场情况,确定了取土场位置,并拟定了新的施工便道A、B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终确定采用A方案,取土场位置示意图如图1所示。施工过程中,路堤填筑两侧均加宽超填30cm。

【问题】
 计算K1+600~K3+050路段设计填方量的平均运距。(单位:m,计算结果保留到小数点后2位)
 2.根据《路基施工技术规范》,K1+600~K3+050路段是否需要进行路堤试验路段施工?说明理由。
 3.说明施工单位确定采用施工便道A方案的理由。
 4.路堤填筑时,两侧加宽超填30cm的主要作用有哪些?对抛石挤淤的材料还有什么要求?该路段软基处理还可以采用什么方法?
 5.计算K1+600~K3+050路段加宽超填土方量,并按《公路工程标准施工招标文件》中工程量计量规则,计算该路段业主需计量支付的路堤填土方量。(单位:m³,计算结果保留到整数)。

参考答案与解析:

相关试题

某施工单位承建了一段二级公路路基工程,其中K3+220~K3+65为高填方路堤。路基填方高度最高为22m,地面以下有约6m的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高填方路堤横断面示意

[问答题]某施工单位承建了一段二级公路路基工程,其中K3+220~K3+65为高填方路堤。路基填方高度最高为22m,地面以下有约6m的软土层。施工单位采用强夯处

  • 查看答案
  • 施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为3m,正三角

    [问答题]施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,

  • 查看答案
  • 某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤。路基填方高度最高为22m,地面以下有约6m的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高镇方路堤楼断面示

    [问答题]某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤。路基填方高度最高为22m,地面以下有约6m的软土层。施工单位采用强夯

  • 查看答案
  • [题目]路基路面工程问题-|||-某施工单位承建了一段23km的新建二级公路,其-|||-中k0+000~k4+500 段为填方路段,路基高度为3-|||-m,填料为细亚沙土, +500approx

    [题目]路基路面工程问题-|||-某施工单位承建了一段23km的新建二级公路,其-|||-中k0+000~k4+500 段为填方路段,路基高度为3-|||-m,

  • 查看答案
  • 路基路面工程问题某施工单位承建了一段23km的新建二级公路,其中k0+000~k4+500段为填方路段,路基高度为3m,填料为细亚沙土,k4+500~终点为半填半挖路段原地面坡度为1:4.5问..改公

    路基路面工程问题某施工单位承建了一段23km的新建二级公路,其中k0+000~k4+500段为填方路段,路基高度为3m,填料为细亚沙土,k4+500~终点为半填

  • 查看答案
  • 某施工单位,承包了三级公路一合同段路基施工,其中,K12+000~K12+300一段为填方路基,填料采用黏质粉土(细粒土),路段地面纵坡2%左右,填方高度约4m。填料采用挖掘机配合自卸汽车运输,推土机

    [问答题]某施工单位,承包了三级公路一合同段路基施工,其中,K12+000~K12+300一段为填方路基,填料采用黏质粉土(细粒土),路段地面纵坡2%左右,填方

  • 查看答案
  • 某一级公路设计速度80km/h,右侧硬路肩宽度5m,土路肩宽度0.75m,预测年度的年平均日交通量约为8500辆/天。其中,K6+200~K6+260路段为直线填方路段,填方边坡坡率为1∶5,路堤高度

    [单选题]某一级公路设计速度80km/h,右侧硬路肩宽度5m,土路肩宽度0.75m,预测年度的年平均日交通量约为8500辆/天。其中,K6+200~K6+260

  • 查看答案
  • 某施工单位承建了一段路基工程,其中K18+220~k18+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下。<br /><img src="http

    [问答题]某施工单位承建了一段路基工程,其中K18+220~k18+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下。挡土墙横断面示意图

  • 查看答案
  • 某施工单位承建了一段道路工程,其中K1+220~K1+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下。<br /><img border="0&q

    [问答题]某施工单位承建了一段道路工程,其中K1+220~K1+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下。挡土墙施工流程为:施工

  • 查看答案
  • 某一级公路工程C合同段地处山岭区,填方路基填料主要为挖方调运作为填方,填方高度一般为0.5~12m,部分路堤边坡高度达到23.50m,施工单位施工组织设计中路基填筑的施工方案如下:<br /&g

    [问答题]某一级公路工程C合同段地处山岭区,填方路基填料主要为挖方调运作为填方,填方高度一般为0.5~12m,部分路堤边坡高度达到23.50m,施工单位施工组织

  • 查看答案
