[问答题]
某一级公路工程C合同段地处山岭区,填方路基填料主要为挖方调运作为填方,填方高度一般为0.5~12m,部分路堤边坡高度达到23.50m,施工单位施工组织设计中路基填筑的施工方案如下:
(1)土质分析:填料土质主要为砂性土,各项指标符合要求,作为筑路材料较好。
(2)路基填筑:先进行基底处理,然后水平分层填筑,分层压实,填料的松铺厚度根据压路机型号确定。同一水平层路基的全宽应采用同一种填料,不得混合填筑。每种填料的填筑层压实后的连续厚度不宜小于500mm。填筑路床顶最后一层时,压实后的厚度应不小于100mm。
(3)压实施工:由于土质为砂性土,采用振动压路机进行压实,碾压前对填土层的松铺厚度.平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。

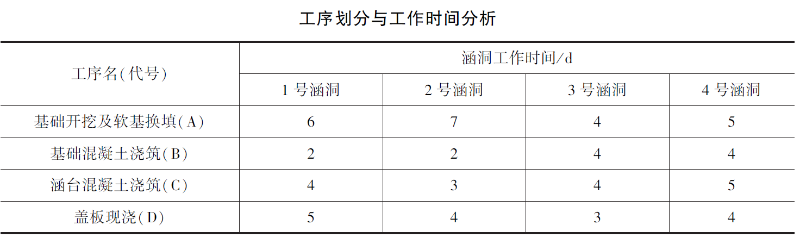

该合同段还含有四道单跨2.0m×2.0m钢筋混凝土盖板涵,在编制的“施工组织设计”中,对各涵洞的工序划分与工序的工作时间分析见下表。

施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。
根据现场施工便道情况,施工单位决定分别针对A.B.C.D四道工序组织四个专业作业队伍,按1号→2号→3号→4号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2d计算。
(1)该合同段是否有高路堤?为什么?
(2)指出施工方案的错误,并说明理由。
(3)为了检测该合同段的压实度,路基土的现场密度测定方法有哪些?
(4)计算按顺序作业法组织四道涵洞施工的工期。
(5)计算按不窝工流水作业法组织施工的流水步距及总工期。
